Povolení pro ČOV je část přípravy, která umí majitele domu nebo chaty nejvíc zdržet. Technologie je vybraná, místo na pozemku jasné a projekt téměř hotový, ale pokud chybí správné přílohy, stanoviska nebo souhlas k vypouštění, úřad vás vyzve k doplnění a celý proces se protáhne. Vysvětlíme, jaké dotčené orgány mohou do povolení vstupovat, co řešit se sousedy, jaké jsou obvyklé lhůty a proč se nevyplatí stavět ČOV načerno.

Shrnutí
Domácí ČOV nelze jen koupit, zakopat a spustit. Ve většině případů potřebujete povolení stavby a povolení k vypouštění vyčištěných odpadních vod. Žádost o povolení stavby se dnes řeší digitálně přes Portál stavební správy, vodoprávní část se podává podle požadavků příslušného úřadu. Nejrychlejší cesta vede přes kompletní projekt, hydrogeologický posudek a včasná vyjádření dotčených orgánů.
Povolení pro ČOV neřešte až ve chvíli, kdy je nádrž objednaná a výkop hotový. Úřad posuzuje celý záměr: technologii, umístění, napojení, způsob vypouštění vyčištěné vody, projektovou dokumentaci i vliv na okolí.
ČOV je podle vodního zákona vodním dílem, které tak vstupuje do stavebního i vodoprávního režimu. Nový stavební zákon řadí čistírny odpadních vod do kapacity 50 ekvivalentních obyvatel mezi jednoduché stavby. Právě od toho se pak odvíjí kratší stavební lhůty a také to, že po dokončení zpravidla nenásleduje kolaudační rozhodnutí. Pro vodoprávní část je podstatné, kam bude vyčištěná voda odcházet.
Žádost o povolení stavby se podává digitálně přes Portál stavební správy. K žádosti se přikládá projektová dokumentace a další přílohy podle konkrétního záměru a požadavků úřadu.
Vedle toho se řeší také žádost o povolení k vypouštění odpadních vod do vod podzemních, povrchových nebo do kanalizace, podle toho, kam bude vyčištěná voda odváděna. Tato část se podává podle pokynů příslušného vodoprávního úřadu, často digitálně datovou schránkou, případně přes podatelnu nebo poštou.
V praxi to znamená, že samotné podání žádosti není jen jedno kliknutí. Je potřeba mít připravený celý balík dokumentů a vědět, komu se co podává.
K povolení ČOV se nejčastěji připravují tyto podklady:
Pokud měníte starou nebo nefunkční čistírnu za novou, neznamená to automaticky, že povolení řešit nemusíte. Záleží na tom, zda se mění technologie, kapacita, umístění, způsob vypouštění nebo stavební řešení. Vždy konzultujte konkrétní situaci se stavebním nebo vodoprávním úřadem.

Chcete povolení vyřídit bez obíhání úřadů?
Pokud nechcete řešit Portál stavební správy, datové schránky, stanoviska a doplňování dokumentace, můžete si vyřízení povolení objednat u nás. Hellstein pro vás zajistí komunikaci s úřady, podání žádostí a koordinaci povolovacího procesu.
Vy dodáte potřebné podklady a podepíšete plnou moc. Administrativu, komunikaci s úřady a hlídání příloh vyřešíme za vás.
Do povolení ČOV může vstoupit několik institucí. Záleží na způsobu vypouštění, poloze pozemku, blízkosti vodního toku, ochranných pásmech, sousedních pozemcích, studnách a technické infrastruktuře.
| Instituce / subjekt | Kdy se obvykle řeší | Co může posuzovat |
| Stavební úřad | Vždy u povolení stavby | Soulad záměru se stavebními předpisy a dokumentací |
| Vodoprávní úřad | Vždy při nakládání s odpadními vodami | Vypouštění vod, provoz ČOV, ochrana povrchových a podzemních vod |
| Odbor životního prostředí | Podle místních podmínek | Vliv na životní prostředí, ochranu vod, krajinu nebo zeleň |
| Správce povodí / Povodí | Při vypouštění do vodního toku | Podmínky vypouštění do povrchových vod |
| Správce kanalizace | Při vypouštění do kanalizace | Možnost a podmínky napojení nebo vypouštění |
| Hydrogeolog | Při vsakování do podzemních vod | Vhodnost podloží, vliv na podzemní vody a studny |
| Správci sítí | Pokud jsou v místě inženýrské sítě | Ochranná pásma a kolize s vedením |
| Obec | Podle územních a místních podmínek | Soulad se záměry obce, místní komunikace, obecní pozemky |
| Správa CHKO nebo orgán ochrany přírody | V chráněných územích | Zásah do chráněného území nebo přírody |
| Vlastníci dotčených pozemků | Pokud stavba, potrubí nebo vsak zasahuje mimo váš pozemek | Souhlas s umístěním nebo vedením stavby |
Úřady obvykle nevracejí žádosti proto, že by chtěly majitele domu zdržet. Nejčastěji chybí přílohy, nejsou jasně doložené vztahy k pozemku nebo projekt neřeší dostatečně způsob vypouštění vyčištěné vody.
Chybí hydrogeologický posudek: Projekt počítá se vsakem, ale není doložená vhodnost podloží.
Není jasné, kam odtéká vyčištěná voda: Projekt popisuje ČOV, ale neřeší dostatečně odtok.
Chybí stanovisko správce toku: Voda má být vypouštěna do povrchových vod.
Chybí stanovisko správce kanalizace: Voda má být vypouštěna do kanalizace.
Projekt neodpovídá skutečnosti na pozemku: Nebylo provedeno technické zaměření nebo se změnilo umístění.
Dotčené cizí pozemky nejsou vyřešené: Potrubí, výústní objekt nebo přístup zasahuje mimo vlastní parcelu.
Sousedé mají námitky: Bojí se zápachu, hluku, studny nebo podmáčení.
Nejasné kapacitní zatížení ČOV: Počet osob neodpovídá objektu nebo budoucímu využití.
Sousedské námitky dokážou povolení ČOV zdržet, i když je projekt technicky v pořádku. Často nejde o odpor proti samotné ČOV, ale o obavy z hluku, zápachu, vsakování, vlivu na studnu nebo zhoršení poměrů na pozemku. Nejlepší je sousedy informovat dřív, než se o záměru dozví až z úředního oznámení. Sousedům hlavně vysvětlete, kde bude ČOV umístěná, kudy povede potrubí, kam bude odtékat vyčištěná voda a jaká opatření omezují zápach a hluk.
Když sousedé vidí, že je záměr technicky promyšlený a že na jejich dotazy někdo odpoví dřív, než začne řízení, klesá počet konfliktních připomínek. Naopak nejhorší varianta je nechat je, aby se o záměru poprvé dozvěděli až z úřední obálky nebo z bagru na hranici pozemku.

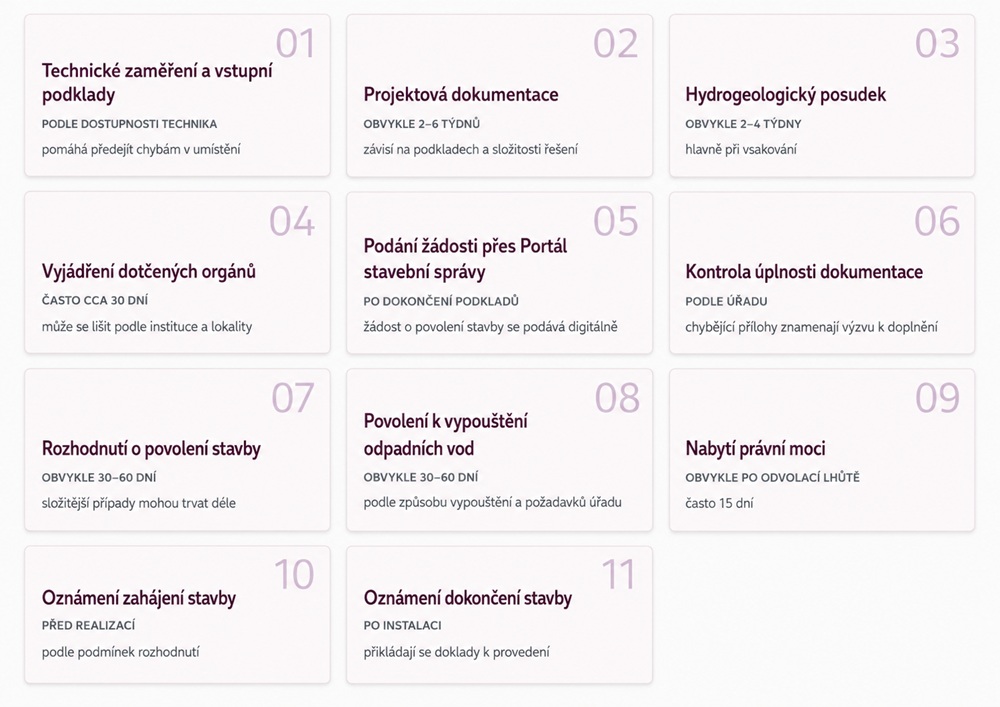

Délka povolovacího procesu závisí na připravenosti podkladů, složitosti pozemku, způsobu vypouštění a rychlosti vyjádření dotčených orgánů. Pokud je dokumentace kompletní, proces běží podstatně hladčeji. Pokud chybí přílohy, úřad vyzve k doplnění a lhůty se prodlužují.

Vydáním rozhodnutí práce nekončí. Nejdříve musíte počkat na nabytí právní moci, převzít potvrzenou dokumentaci a řídit se podmínkami uvedenými v rozhodnutí. Před zahájením stavby se obvykle oznamuje termín zahájení a zhotovitel. Samotná realizace musí odpovídat ověřené projektové dokumentaci. Pokud by se při výkopu ukázalo, že je potřeba ČOV posunout, změnit trasu potrubí nebo upravit vsak, je nutné změnu řešit s projektantem a podle rozsahu také s úřadem.
Po dokončení instalace se oznamuje dokončení stavby a její užívání. K oznámení se obvykle dokládají dokumenty podle rozhodnutí, a sice:

Domácí ČOV bez povolení může být považována za černou stavbu a zároveň za neoprávněné nakládání s odpadními vodami. Rizikem není jen pokuta ze strany stavebního a vodoprávního úřadu. Úřad může nařídit zastavení provozu, dodatečné povolení, doložení podkladů nebo v krajním případě i odstranění stavby. U nepovolené ČOV hrozí také problém při prodeji nemovitosti nebo spor se sousedy.
U fyzických osob může pokuta za provedení stavby bez povolení dosáhnout až 2 000 000 Kč, ve zvlášť citlivých lokalitách až 4 000 000 Kč. Vedle stavební sankce je třeba počítat i s vodoprávní odpovědností. Fyzická osoba, která nakládá s vodami bez povolení podle § 8 vodního zákona, může dostat pokutu až 100 000 Kč; u firmy nebo podnikatele může jít při nepovoleném vypouštění odpadních vod do povrchových nebo podzemních vod až o 5 000 000 Kč.
Stavět dřív a papíry řešit později se u ČOV nevyplácí. Pokud úřad zjistí, že stavba nebo vypouštění neodpovídá předpisům, může být dodatečné řešení dražší a složitější než řádné povolení na začátku.
Hellstein může povolovací proces převzít za vás na základě plné moci. To znamená, že nemusíte sami řešit, kam co podat, jaké přílohy chybí, kdo se má vyjádřit nebo kdy úřad čeká doplnění.
Zajistíme zejména koordinaci projektové dokumentace, komunikaci se stavebním a vodoprávním úřadem i vyjádření dotčených orgánů, podání žádosti o povolení stavby a také žádosti o povolení k vypouštění odpadních vod. Pohlídáme také veškeré přílohy a stanoviska, oznámení o zahájení a dokončení stavby podle potřeby.
Nechte papírování na nás. Objednejte si zajištění povolení ČOV do 15 EO nebo nad 15 EO a věnujte se raději samotné přípravě domu, pozemku a realizace.
Ano, domácí ČOV se řeší jako vodní dílo a současně se posuzuje nakládání s vyčištěnými odpadními vodami. Bez schválení příslušných úřadů nelze ČOV legálně realizovat a provozovat.
Žádost o povolení stavby se podává digitálně přes Portál stavební správy. Žádost o povolení k vypouštění odpadních vod se řeší podle pokynů příslušného vodoprávního úřadu, obvykle digitálně nebo přes podatelnu.
Ano, projektová dokumentace je základní přílohou. Musí odpovídat skutečnému umístění ČOV, typu technologie, trase potrubí a způsobu vypouštění vyčištěné vody.
Pokud jsou podklady kompletní, může proces trvat několik týdnů až několik měsíců. Nejčastější zdržení vzniká kvůli chybějícím přílohám, stanoviskům nebo doplnění dokumentace.
Nemusíte. Pokud dáte plnou moc dodavateli nebo zástupci, může komunikaci s úřady a podání žádostí řešit za vás.
Zdroje
Obsah článku: O kolik se ceny změní? Do kdy platí současné ceny? Proč k úpravě přistupujeme? Plánujete realizaci ČOV v roce 2027?…
Obsah článku: Rozšiřte svou nabídku o ČOV, za kterou stojí výrobce i po prodeji Nechceme být nejlevnější ČOV ve vaší nabídce STMH…
Obsah článku: Kde to všechno začalo? U chovu ryb Filozofie značky V čem je technologie STMH unikátní Nová generace čističek STMHng…
